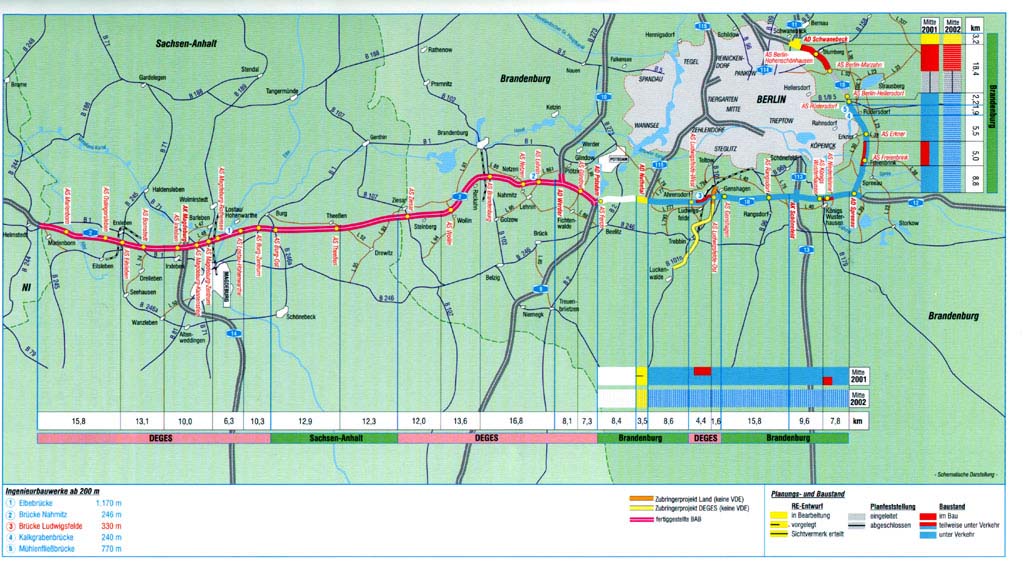

VDE Nr. 11 A 2
Hannover – Berlin / A 10 Berliner Ring
328,6 km sechsstreifiger
Ausbau
Realisierung durch die Straßenbaubehörden von Niedersachsen (85,3 km), Sachsen-Anhalt (25,2 km) und Brandenburg (97,8 km) sowie der DEGES.
·
DEGES-Anteil: - 55,5 km in Sachsen-Anhalt
- 63,8 km in
Brandenburg
·
Investitionen
(aktuelle Kosten)
- 4,5 Mrd. DM
(gesamt)
- 1,35 Mrd.
DM (DEGES)
Die offizielle Freigabe der auf rund 209 km Länge sechsstreifig ausgebauten A 2 zwischen Hannover und Berlin erfolgte bereits am 09. November 1999 in Marienborn. An dem Festakt nahmen Repräsentanten des Bundesministeriums für Verkehr, Bau- und Wohnungswesen sowie der Länder Nordrhein-Westfalen, Niedersachsen, Sachsen-Anhalt und Brandenburg teil. Damit war die Zielvorgabe: "Fertigstellung zur Expo 2000 in Hannover" vorfristig erreicht.
Projektfortschritt
· Der insgesamt 119,3 km lange Streckenabschnitt der A 2 in Sachsen-Anhalt und Brandenburg ist seit Ende 1999 durchgängig sechsstreifig befahrbar.
· Am Ludwigsfelder Damm (A 10) wurden im Dezember 2000 1,5 sechsstreifig fertiggestellt.
· Bis Mitte 2001 wurden auch die neuen T+R-Anlagen Marienborn und Buckautal fertiggestellt. Ebenso wurden die Fernmeldekabel in Brandenburg und Sachsen-Anhalt vollständig verlegt.
· Im Bereich des Stadtzentrums von Ludwigsfelde sind die Bauarbeiten an der A 10 (einschließlich der Beseitigung eines ca. 250 m langen Damms) weit vorangeschritten.
· Weiter sind noch langschaftspflegerische Ausgleichs- und Ersatzmaßnahmen fertigzustellen.
· Mit dem Bau der T+R-Anlage Börde wird im Herbst 2001 begonnen.
Grunderwerb:
Der Grunderwerb der Trassenflächen an der gesamten A 2 und A 10 ist erfolgreich abgeschlossen. In Brandenburg befinden sich bereits 50 km der A 2 und 24 km der A 10 in der Schlußvermessung.
Insgesamt wurden an der A 2 1500 ha (davon ca. 900 ha für A+E-Maßnahmen), an der A 10 420 ha (davon 250 ha für A+E-Maßnahmen) Flächen überplant. Rund 1300 Kaufverträge wurden bisher abgeschlossen.
Ausblick bis Mitte 2002
· Bis Ende 2001 wird der Ludwigsfelder Damm fertiggestellt sein. Damit ist der sechsstreifige Ausbau im DEGES-Abschnitt des VDE Nr. 11 bis auf Restarbeiten abgeschlossen.
· Ergänzende Maßnahmen (Tank- und Rastanlage Börde, landschaftspflegerische Ausgleichsmaßnahmen) werden 2002 beendet.
