20 Lübeck – Stettin

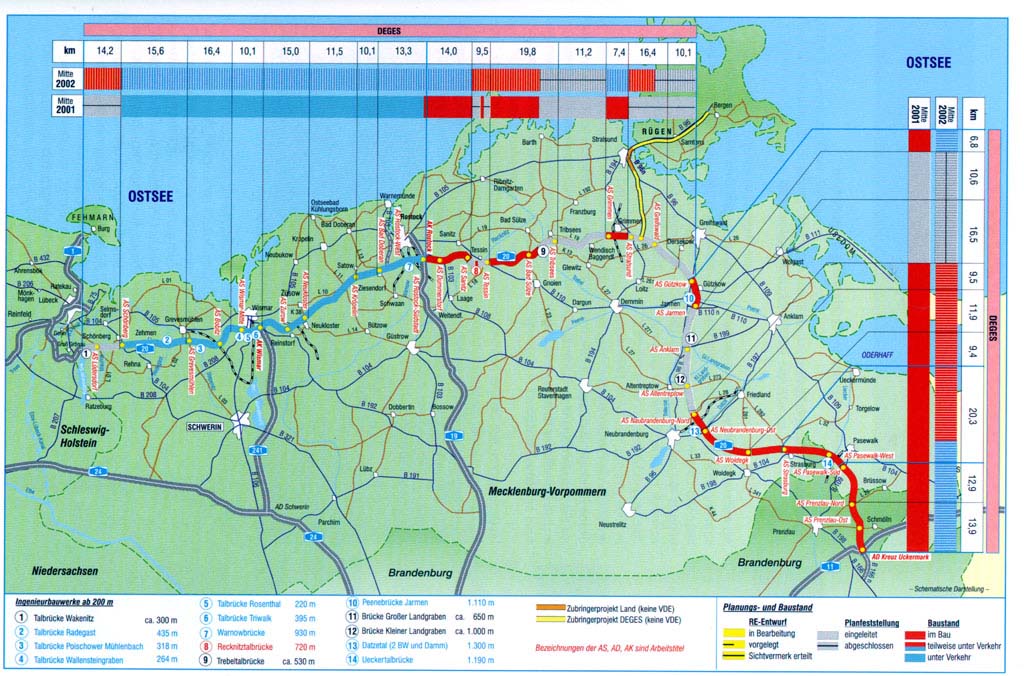

Schematische Darstellung des aktuellen Bau- und Planungsstandes
323,2 km vierstreifiger Neubau
Realisierung durch die Straßenbaubehörde von Schleswig-Holstein (16,8 km) und die DEGES.
· DEGES-Anteil: - 279,6 km
in Mecklenburg-Vorpommern
- 26,5 km in Brandenburg
· Investitionen (aktuelle Kosten)
- ca. 3,84 Mrd. DM (gesamt)
- ca. 3,41 Mrd. DM (DEGES)
Im Mai und Dezember 2000
erfolgten die Verkehrsfreigaben der Abschnitte Schönberg – Grevesmühlen und
Wismar-Ost bis zum Autobahnkreuz Rostock A 20/A 19. Damit sind bereits 92 km
oder ein Drittel der A 20 unter Verkehr. Das letzte Planfeststellungsverfahren
wurde eingeleitet, so daß spätestens im Frühjahr 2003 der letzte Beschluß
erwartet wird.
Östlich der A 19 bei Rostock bis zum Autobahndreieck Kreuz Uckermark A 20/A 11, schreiten die Bauarbeiten auf dem 200 km langen Abschnitt zügig voran. Die Peenebrücke (1140 m) und die Ückertalbrücke (1190 m) sind bereits fertiggestellt. Auf rd. 130 km Länge laufen in 10 Bauabschnitten die Strecken- und Brückenarbeiten. Bereits im Dezember 2001 werden die Umfahrung Grimmen und die Abschnitte Pasewalk-West bis zum AD Kreuz Uckermark auf 32 km unter Verkehr gehen. Im Sommer 2002 folgen die Abschnitte AK Rostock bis Sanitz, die Umfahrung Gützkow/Jarmen und zum Jahresende 2002 die nördliche Fortsetzung der A 20 von Pasewalk bis nördlich Neubrandenburg. Ende 2002 werden dann zwei Drittel der A 20 unter Verkehr sein. Spätestens 2002/2003 beginnen in den restlichen Abschnitten der A 20 die Bauaktivitäten für den Brücken- und Streckenbau, damit das Ziel 2005 Gesamtfertigstellung der A 20 erreicht wird.
Seit Ende 2000 sind 92 km
unter Verkehr.
Östlich der A 19 bis zur A 11
in Brandenburg sind weitere rd. 130 km Strecke in Bau, und zwar die Abschnitte:
- AK Rostock bis
Langsdorf/Tribsees inkl. Recknitztalbrücke
(740 m) 37,5 km
- Umfahrung Grimmen 7,4
km
- Umfahrung Gützkow/Jarmen 6,8
km
- Neubrandenburg-Nord bis AD
Kreuz Uckermark 77,9
km
In Bauvorbereitung sind die
Abschnitte
- LGR SH/MV bis Schönberg 14,2
km
- AS Stralsund bis AS
Greifswald 7,0
km
Grunderwerb:
Der Grunderwerb an der A 20
in Mecklenburg-Vorpommern ist an rund 259 km, das entspricht 92 % der Strecke,
in Arbeit.
Dem Planungs- und Baustand entsprechend sind gegenwärtig ca. 6500 ha Flächen,
davon 3300 ha für die Trasse, zu erwerben bzw. durch Vereinbarungen mit den
Betroffenen zu sichern. Über die Bereitstellung dieser Flächen wurde mit mehr
als 4000 Eigentümern und Pächtern verhandelt. Dabei wurden rund 7500 Flurstücke
erfaßt und bewertet.
Gegenwärtig befinden sich 120 km Strecke in 10 Trassenabschnitten in der
Schlußvermessung. Für die gesamte A 20 in Mecklenburg-Vorpommern bestehen
Rahmenverträge über die bautechnische und Liegenschaftsvermessung.
In Brandenburg ist der Grunderwerb in der Trasse bereits abgeschlossen. Am AK
Uckermark läuft auf 7,7 km ein Unternehmensflurbereinigungsverfahren in
Verantwortung des Amtes für Flurneuordnung und ländliche Entwicklung Prenzlau.
