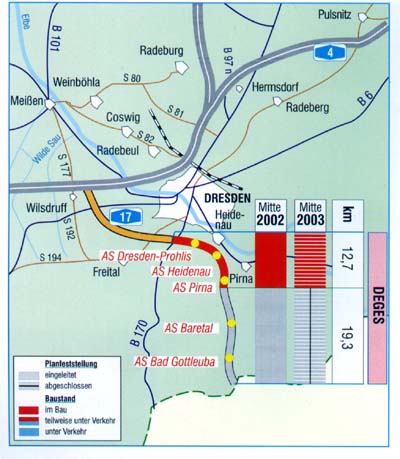

VDE-Zubringerprojekt            A 17 Dresden (A 4) – Bundesgrenze D/CZ



Aufgabenstellung



32,0 km vierstreifiger Neubau in Sachsen



·        Investitionen (aktuelle Kosten)       - ca. 335 Mio. € (DEGES)



Projektfortschritt



·        Im September 2001 wurde der Planfeststellungsbeschluß für den 2. Bauabschnitt zwischen Dresden-Südvorstadt und Pirna (13 km) sowie für die knapp 6,0 km langen Zubringer Prohlis und Heidenau erlassen.

·        Die Auftragserteilung für die Realisierung von vier Großbrücken Nöthnitzgrund (223 m), Gebergrund (276 m), Lockwitztal (722 m) und Müglitztal (310 m) erfolgte im November 2001. Der Baufortschritt bei allen vier Brücken ist planmäßig. Derzeitig läuft die Ausschreibung für den Streckenbau einschließlich der übrigen Bauwerke.

·        Für den Abschnitt von Pirna bis zur Bundesgrenze D/CZ (19 km) wurden die Planunterlagen ausgelegt und entsprechende Anhörungstermine durchgeführt. Der Planfeststellungsbeschluß wird im ersten Halbjahr 2003 erwartet.



Grunderwerb

32 km befinden sich im Grunderwerb, das entspricht 100 % der Gesamtlänge. Der Flächenbedarf beträgt insgesamt 1000 ha und umfaßt ca. 1400 Flurstücke mit 830 Eigentümern und Pächtern. Als Besonderheiten sind hervorzuheben:

a) Die Sicherung und der Ersatz von Wohnraum für ca. 20 Bürger, die im unmittelbaren Bereich der Autobahn betroffen sind.

b) Der zeitliche Verlauf für die Einholung von Betretungserlaubnissen für die archäologischen Untersuchungen im Streckenbereich.

Mit der Liegenschaftsvermessung wird im 2. Halbjahr 2002 begonnen.
