VDE Nr. 10 A 20 Lübeck – Stettin

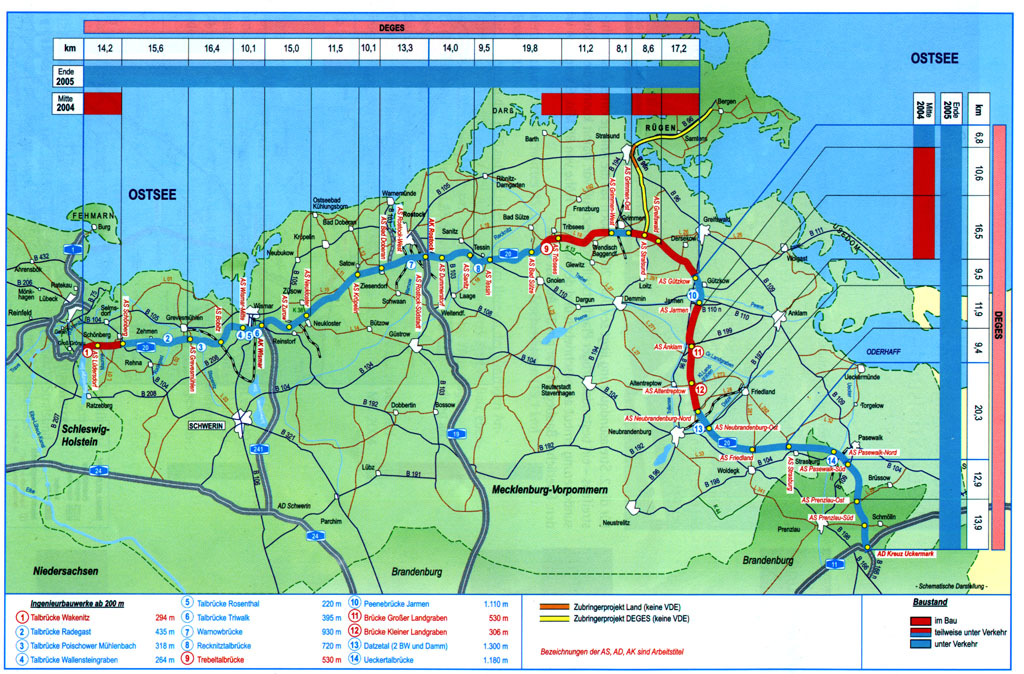

Schematische Darstellung des aktuellen Bau- und Planungsstandes
Aufgabenstellung
- 26,5 km in Brandenburg
- ca. 1,86 Mrd.
€, davon
- ca. 1,64 Mrd. € (DEGES)
Der Grunderwerb an der A 20 in
Mecklenburg-Vorpommern ist an der
gesamten Strecke in Arbeit. Dem Planungs- und Baustand entsprechend
sind ca. 9500 ha Flächen, davon 3800 ha für die Trasse, zu erwerben
bzw. durch Vereinbarungen mit den Betroffenen zu sichern. Über die
Bereitstellung dieser Flächen wurde mit
mehr als 5100 Eigentümern und Pächtern verhandelt. Dabei sind rund
10000
Flurstücke erfaßt und bewertet. Für ca. 76 km liegen die Ergebnisse der
Schlußvermessung vor. Hierfür wird derzeit der endgültige Vollzug der
Kaufverträge durchgeführt. Weitere 230 km befinden sich in der
Schlußvermessung. In Brandenburg ist der Grunderwerb in der Trasse
bereits abgeschlossen.
Ausblick bis Ende 2005
Im Jahr 2005 werden die letzten Abschnitte der A 20 für den Verkehr
freigegeben. Dabei handelt es sich um die Abschnitte westl. Tribsees
bis Grimmen-West, Greifswald bis AS Gützkow sowie AS Anklam bis AS
Neubrandenburg-Nord. Damit wird die gesamte A 20, von der A 1 bei
Lübeck im Westen bis zur A 11 - AD Kreuz Uckermark im Osten, nach 10
Jahren Bauzeit termingerecht fertiggestellt sein.
