VDE-Zubringerprojekt
A 72 AK Chemnitz –
AS
Chemnitz/Süd
Aufgabenstellung

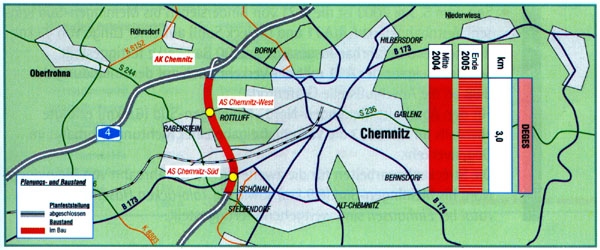

3 km sechsstreifiger Ausbau in Sachsen
·
Investitionen (aktuelle Kosten)
- ca. 34 Mio. €
(DEGES)
Projektfortschritt
- Im Mai 2002 wurde der
Planfeststellungsbeschluß
erlassen. Der Baubeginn für die 3 km lange Strecke erfolgte im Herbst
2003. Fertigstellung ist für Juni 2006 vorgesehen.
- Das Projekt
befindet sich auf gesamter Länge im
Grunderwerb. Der Flächenbedarf beträgt insgesamt 30 ha und umfaßt ca.
80
Flurstücke mit 180 Eigentümern und Pächtern. Auch hier zeigte sich das
Problem
der notwendigen Räumung und Ersatzwohnraumbeschaffung von 3 Objekten im
unmittelbaren Trassenbereich.
