VDE Nr. 12 A 9 Berlin – Nürnberg

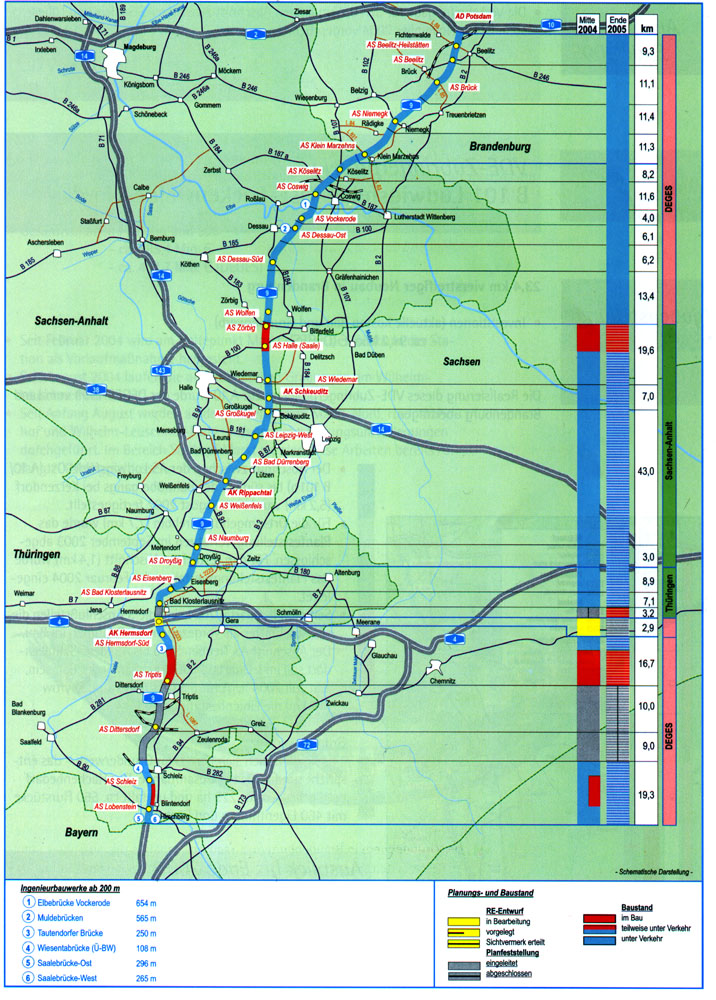

Schematische Darstellung des aktuellen Bau- und Planungsstandes
371,5 km
sechsstreifiger
Ausbau
Realisierung durch die
Straßenbaubehörden von Sachsen-Anhalt (72,6 km), Thüringen (19,2 km)
und
Bayern
(129,2 km) sowie die DEGES.
· DEGES-Anteil: -
43,1 km
in Brandenburg
- 49,5 km in Sachsen-Anhalt
- 57,9 km in Thüringen
· Investitionen (aktuelle Kosten)
- ca. 2,7 Mrd. €, davon
- ca. 779 Mio. € (DEGES)
Die Streckenanteile
in Brandenburg wurden bereits im November 1999 dem Verkehr übergeben,
die Abschnitte in Sachsen-Anhalt sind seit November 2003 in Betrieb.
Bei den
DEGES-Abschnitten in
Thüringen wird die Strategie verfolgt, schwerpunktmäßig den Ausbau
solcher
Teilstücke vorzuziehen, die besonders unfallträchtig sind bzw. bei
denen
ansonsten erhebliche Unterhaltungskosten zur Aufrechterhaltung des
Betriebs
anfallen würden.
Freistaat Thüringen
Der Grunderwerb in Brandenburg und
Sachsen-Anhalt ist bis
auf einige wenige Restarbeiten abgeschlossen. Die
Liegenschaftsvermessung läuft
auf ganzer Streckenlänge, wobei für 40 km die Veränderungsnachweise
vorliegen.
In Thüringen befinden sich 45 km im Grunderwerb, das entspricht 80 % der Gesamtlänge. Der Flächenbedarf beträgt insgesamt 565 ha und umfaßt ca. 2200 Flurstücke mit 1200 Eigentümern und Pächtern. Für 4,5 km liegen die Ergebnisse der Schlußvermessung vor. Für weitere 41,5 km wurde die Schlußvermessung beauftragt.
